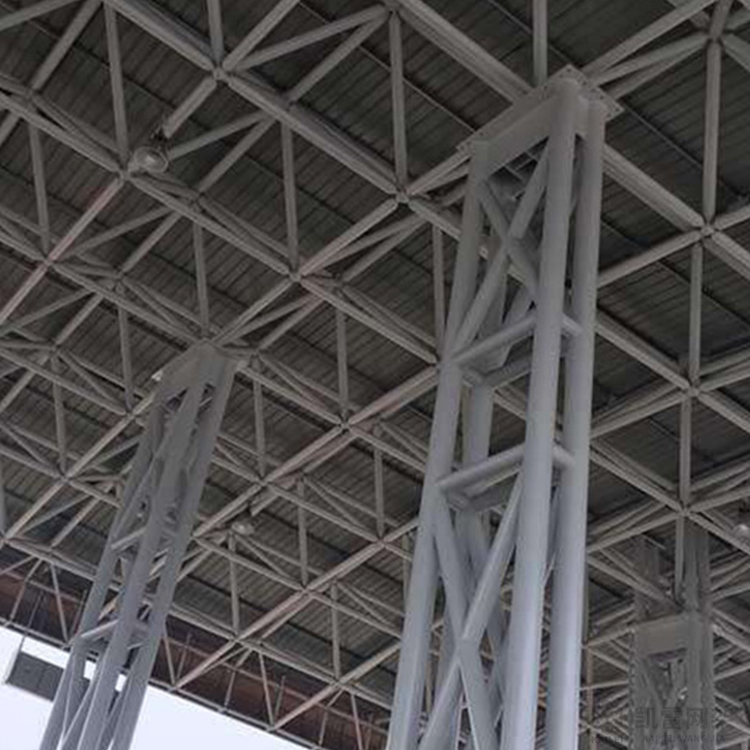

内蒙古收费站网架滑移施工工艺重点说明

一、收费站网架滑移法根据作用力分类
  按滑移时力作用方向可分为牵引法及顶推法两类。牵引法即将钢丝绳钩扎于网架前方,利用倒链牵引网架前进,作用点受拉力。顶推法即用千斤顶顶推网架后方,使网架前进,作用点受压力。

二、收费站网架滑移装置关键技术和设备
  网架滑移分别采用两台10吨倒链进行,每侧圈梁设置一台倒链。

三、收费站网架滑移牵引点计算
  由于牵引点处网架钢管受到网架整体的牵引力,在滑移节段时,该处的60*3.5,该管截面积为621.2mm2,材质Q235B,按最不利状态,拉力=网架摩阻力=87.4kN,考虑1.2倍安全系数,应力为87.4*1000*1.2/546.6=191.7Mpa,小于210Mpa的允许应力,因此网架滑移时杆件受力稳定。

四、收费站网架滑移用预埋件
  滑移用预埋件与网架预埋板重合,利用网架预埋板作为滑移用预埋板。

五、收费站网架滑移法工艺
